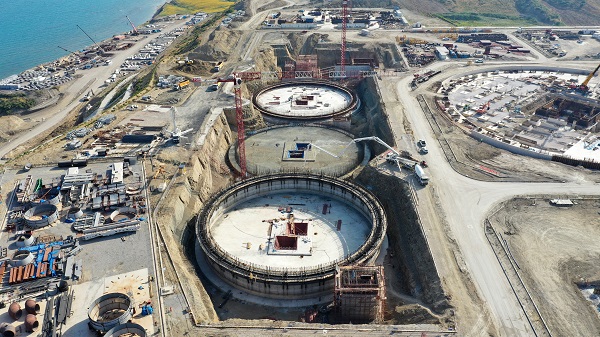

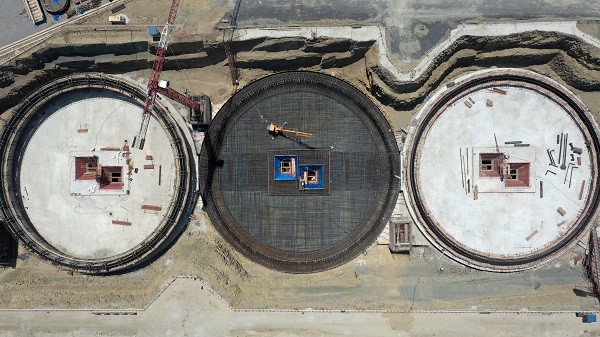

土耳其當?shù)貢r間6月9日17:30,歷經33小時連續奮戰,土耳其胡努特魯電廠2#歐羅倉基礎底板大體積混凝土澆筑圓滿完成,澆筑方量共計4850m3。

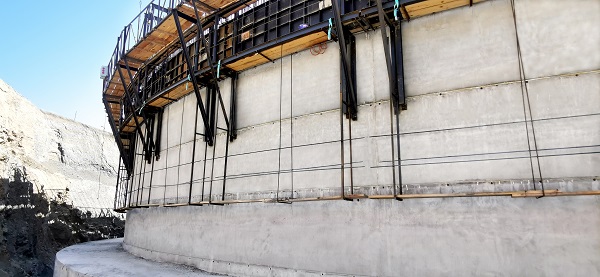

2#歐羅倉基礎底板的順利完工,為3座歐羅倉底板施工圓滿畫上了句號,同時也拉開了歐羅倉筒身全面施工的序幕。目前,1#歐羅倉筒身正在施工第1板,3#歐羅倉筒身已施工到第4板。該工程采用的全鋼大模板三角式桁架操作平臺自提升體系是由我公司自主研發的新型模板體系,凝結了公司各級領導和專業技術人員智慧的結晶,現此套模板體系已經全部組裝完成,并順利進入到正常提升流程,為下一步筒壁施工奠定了堅實的基礎。
2#歐羅倉基礎底板和1#、3#歐羅倉筒身施工,正處在國內休假員工無法返土、土耳其“開齋節”土籍工人放假和節后返崗階段,項目部管理人員上下齊心、迎難而上,疫情防控和施工安排雙線作戰,聯合業主對節后返崗的土耳其員工采取“核酸檢測+14天區域隔離”防控措施;項目部黨員積極參加防疫檢查、監督小組,對生活區、現場各區域進行全面巡查。在做好疫情防控的同時,有序推進了工程施工,現場各項工作得到總包、OE、業主的一致好評。
